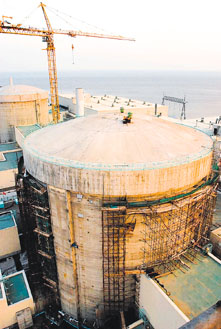

【本報記者上海二十日電】中國首座重水堆核電站--秦山三期核電站一號機組昨天成功併網發電。
秦山三期是中加合作建設的最大項目,是由加拿大引進的坎杜6商用重水堆核電站,裝機容量兩台728兆瓦。一號機組建設耗時53個月,在全球建成的32座坎杜重水堆核電機組中,其建設周期之短名列第二,技術性能、安全水平、經濟指標均達到了國際同類堆型的最新水平。
中加合作最大項目
據介紹,秦山三期一號機組可望於今年底投入商業運營。二號機組目前正處於聯合調試的高峰,預計明年8月併網發電。兩台機組全部投入商業運營後,年發電量可達近100多億千瓦小時,將有效緩解華東電力緊張狀況。
秦山三期核電站總投資為28.8億美元,業主秦山第三核電有限公司由中國核工業集團公司、國家電力公司華東公司及浙江、江蘇的有關公司共同投資組建,上海的申能(集團)有限公司佔有10%的股份。
|
