溪洛渡洩洪深孔鋼襯開始安裝


http://paper.wenweipo.com   [2011-09-30]     我要評論
放大圖片

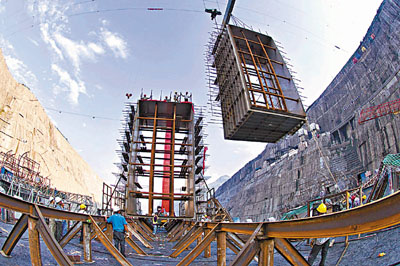

■9月16日,溪洛渡大壩深孔鋼襯開始吊裝。王連生 攝

 香港文匯報訊(劉 鑫、王連生、張學瓊 報道)9月16日,溪洛渡大壩4號洩洪深孔鋼襯開始吊裝入倉,對應安裝部位大壩15號壩段,高程為488米,這標誌著溪洛渡大壩洩洪深孔金屬結構現場安裝全面展開。

 溪洛渡大壩共設置8個洩洪深孔,孔底高程為488米,水頭最高達112米;洩洪深孔具有水頭高、輸沙量大、斷面尺寸大、孔內流速高等特點。溪洛渡壩址多年平均輸沙量達2.47億噸,多年平均含沙量為1.72公斤/立方米;深孔典型斷面尺寸為10.5米×5.2米;出口端流速最高達40米/秒。考慮到深孔運行複雜和抗沖耐磨要求及檢修條件差等因素,洩洪深孔在設計上採用全孔道複合鋼板襯護形式佈置。

 溪洛渡大壩深孔鋼襯採用碳鋼與不鏽鋼複合材料、鋼襯厚度為24毫米,基層材質20毫米為碳鋼,複層材質4毫米為不鏽鋼。鋼襯及其附件總重量5200多噸,製作工程量相當於兩條內河航運的3000噸級最大船舶。

 溪洛渡大壩洩洪深孔鋼襯製作的最大難點是焊接,由於複合材料採用兩種不同的材質,焊接材料也須用兩種不同的焊條。同時,每孔鋼襯管節多達22節,每兩節拼裝後吊裝入倉。由於深孔鋼襯兩個管節的重量大於單台纜機的額定起重量,因此,洩洪深孔鋼襯吊裝採用兩台纜機抬吊作業,這也是溪洛渡水電站大壩纜機首次進行聯合抬吊作業。

 截止到9月上旬,施工單位水電八局已完成5孔鋼襯製作,各種型號的管節達120多節。按照計劃,今年10月底將全部完成深孔鋼襯製作,安裝工作在2011年計劃完成7孔。

相關新聞
綠色中國 中國動力(第18期) (2011-09-30) (圖)
三峽175米試驗性蓄水啟動 (2011-09-30) (圖)
科技創新奠定公司戰略基礎 (2011-09-30)
溪洛渡洩洪深孔鋼襯開始安裝 (2011-09-30) (圖)
三峽建國內最大水電專業氣象系統 (2011-09-30)
三峽地下電站28號機組開始總裝 (2011-09-30)
三峽集團瞄準太陽能業務 (2011-09-30)
三峽升船機筒體澆築破175米高程 (2011-09-30) (圖)
綠色能源 中國動力(第17期) (2011-08-31) (圖)
葛洲壩樞紐安全運行三十年 (2011-08-31) (圖)
三峽集團國家核電共推清潔能源發展 (2011-08-31) (圖)
李鵬 錢正英題詞 (2011-08-31) (圖)
兩岸旅遊業代表考察三峽工程 (2011-08-31) (圖)
三峽庫區周邊氣候 無顯著變化 (2011-08-31)
三峽電站累計發電5000億千瓦時 (2011-08-31)
長江上游水電站謀建信息共享機制 (2011-08-31)
三峽升船機建設進展順利 (2011-08-31) (圖)
綠色能源 中國動力(第16期) (2011-07-30) (圖)
向家壩工程大壩澆築至85米 (2011-07-30) (圖)
核心價值觀決定三峽集團未來 (2011-07-30)
【打印】 【投稿】 【推薦】 【上一條】 【回頁頂】 【下一條】 【關閉】
綠色能源 中國動力

點擊排行榜

更多

新聞專題

更多
