向家壩工程大壩澆築至85米


http://paper.wenweipo.com   [2011-07-30]     我要評論
放大圖片

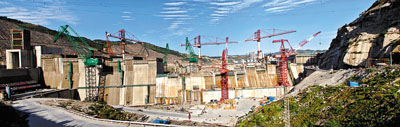

 ■向家壩二期大壩節節長高。高峰攝

 濤濤江水,巍巍大壩。自2010年底二期工程大壩主體混凝土開始澆築以來,向家壩大壩不斷「長高」。截至7月3日,左岸岸坡壩段已基本澆築到頂,右岸廠壩一線最高部位廠房5號壩段甲、乙塊均澆築至高程322米,最低部位洩洪3號壩段丙塊澆築至高程257米,巍巍大壩屹立於金沙江中,向世人展現著雄偉身姿。  ■文:王波

 向家壩工程建設部副主任王毅告訴記者,截至6月底,今年向家壩工程建設已經實現混凝土年度澆築量過半的目標。目前,二期工程廠壩一線甲乙塊混凝土平均澆築至高程298米。由於壩基處理的緣故,向家壩大壩壩基深齒槽部位已開挖至高程213米,二期工程大壩主體混凝土也從高程213米開始澆築。加上扎根於金沙江江底的壩基部分,現在向家壩大壩的絕對「身高」已達85米,相當於28層樓高。

向家壩工程總體進展順利

 自2008年年底大江截流以來,向家壩工程總體進展順利。2009年5月份,二期基坑完成抽水;2009年底,二期基坑完成了90%以上壩基開挖,並開始澆築深齒槽混凝土;2010年5月、9月,廠房壩段、洩洪壩段先後完成高程240米以下碾壓混凝土澆築,進入大壩快速上升階段。2010年,二期廠壩工程克服了不良地質體等困難,全面完成年度施工任務。2011年,向家壩工程建設面臨滲控工程施工難度大、洩洪消能建築物澆築抗衝耐磨混凝土和高溫多雨季節澆築混凝土等困難。但通過各參建單位的共同努力,混凝土澆築、接縫灌漿等各項施工形象良好。各個標段不僅實現了時間任務雙過半的目標,廠房壩段等部位的施工形象還略有超前。

壩基處理防滲牆施工有序推進

 在大壩澆築順利進行同時,向家壩工程建設的「隱蔽戰線」——壩基處理和防滲牆施工也在有序推進。目前,二期工程固結灌漿大部分已完成,剩餘工程量主要集中在Ⅰ標段消力池右導牆和尾坎。截至7月3日,壩基防滲牆施工累計完成鑽孔進尺2225米,佔總工程量的66.6%,成牆面積1559平方米,佔總工程量的36%。帷幕灌漿累計完成10.97萬米,佔總工程量的38.9%。

 向家壩二期主體工程施工以來,工程建設質量總體良好,已有多達14個工程項目被評為樣板工程,如二期基坑開挖、廠房1號壩段混凝土澆築、壩後廠房7號墩牆混凝土澆築、右消力池混凝土澆築等。

相關新聞
綠色能源 中國動力(第16期) (2011-07-30) (圖)
向家壩工程大壩澆築至85米 (2011-07-30) (圖)
核心價值觀決定三峽集團未來 (2011-07-30)
三峽工程獲國家優質投資項目特別獎 (2011-07-30) (圖)
三峽地下電站30號機組完成72小時試運行 (2011-07-30)
三峽集團開展三峽樞紐防汛應急演練 (2011-07-30)
生態調度造洪峰 助四大家魚產卵 (2011-07-30) (圖)
三峽集團中國氣象局簽戰略合作協議 (2011-07-30)
綠色能源 中國動力(第十五期) (2011-06-30) (圖)
曹廣晶:科學態度應對外界質疑 (2011-06-30) (圖)
三句話 描述三峽人心態 (2011-06-30)
詼諧妙語 釋網絡質疑 (2011-06-30) (圖)
中國三峽集團發2010年社會責任報告 (2011-06-30) (圖)
三峽工程竣工決算審計正式啟動 (2011-06-30)
三峽—葛洲壩梯級樞紐防汛工作啟動 (2011-06-30) (圖)
綠色能源 中國動力(第十四期) (2011-06-01) (圖)
三峽工程重大裝備 國產化登新高 (2011-06-01) (圖)
溪洛渡大壩 澆築進展順利 (2011-06-01) (圖)
三峽工程加大下洩應對華南大旱 (2011-06-01)
鄭守仁:若無三峽工程乾旱將加劇 (2011-06-01)
【打印】 【投稿】 【推薦】 【上一條】 【回頁頂】 【下一條】 【關閉】
綠色能源 中國動力

點擊排行榜

更多

新聞專題

更多
