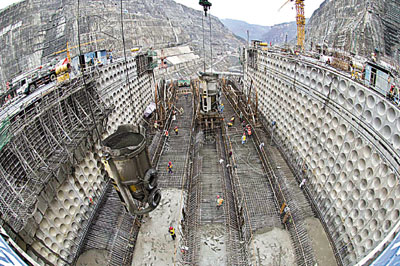

■溪洛渡大壩混凝土澆築。王連生 攝
【香港文匯報訊】(記者 劉鑫、王連生)5月15日,溪洛渡大壩9號、10號導流底孔底板澆築順利完成。繼1號至6號導流底孔封頂後,溪洛渡大壩進入雙流道導流底孔壩段施工攻堅階段,大壩混凝土澆築保持平穩較快上升態勢。
溪洛渡大壩共設置10個臨時導流底孔作為施工期的臨時過流設施,設置7個洩洪深孔和8個表孔共15個孔洞作為永久過流設施。1號至6號導流底孔底板高程410米,分別佈置在13號至18號壩段,均已於2011年一季度完成澆築;7號至10號導流底孔底板高程450米,分別佈置在11號、20號壩段。9號、10號導流底孔最後進入底板澆築,澆築厚度1.5米。
截至5月15日,溪洛渡大壩5號至25號共21個壩段最高澆築至高程467米,最低澆築至高程449米,平均高程達456.95米,滿足工程進度要求。2011年,溪洛渡工程完成大壩混凝土澆築超過80萬立方米。2010年初至今,大壩共澆築混凝土240萬立方米,未發現溫度裂縫。施工進度、形象面貌、質量、安全均程良好態勢。
目前,溪洛渡工程已進入夏季高溫期施工。溪洛渡建設部針對高溫、多雨季節施工的特點周密部署,制定了應對方案。各施工單位將按計劃落實,以保證2013年蓄水發電目標的順利實現。溪洛渡大壩混凝土澆築施工單位水電八局負責人表示,2011年,大壩混凝土澆築將力爭突破205萬立方米的年度計劃目標。
|
