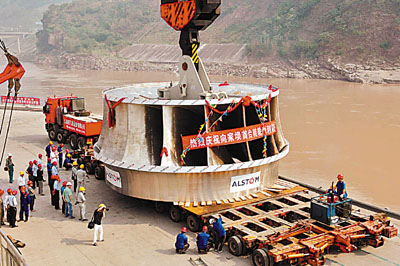

■首台轉輪在向家壩重建碼頭成功調轉轉運。高峰 攝
【香港文匯報訊】(記者 高峰、王波,通訊員 蒙永紅、高松)5月19日,經過近700公里的水路陸路長途跋涉,世界首台80萬千瓦水輪發電機轉輪成功運抵向家壩水電站的施工現場,這標誌著向家壩水電站正式投產發電已經進入倒計時階段。
5月7日上午,世界單機容量最大的水輪發電機組向家壩電站機組首台轉輪從三峽大壩重件碼頭裝載上船順利啟運,通過三峽五級船閘逆江而上,預計航行700公里到達金沙江下游的向家壩電站。
據了解,中國第三大水電站向家壩水電站左右岸分別安裝4台80萬千瓦的機組,為世界上單機最大的水輪發電機組。向家壩首台發電機組轉輪為直徑10.5米、高4.3米、重406噸的「巨無霸」,由上冠、下環和15個葉片組焊而成。該轉輪由天津阿爾斯通在三峽壩區的轉輪加工車間組焊完成。本次運輸採取「陸路轉運—滾裝渡江—起吊上船」的運輸方式,啟用有192個車輪的重型平板牽引車陸路運載,沿三峽壩區西陵大道陸運1公里安全運抵碼頭上船,再由專用運輸船向長江上游航行抵達金沙江下游的向家壩電站。
向家壩水電站總裝機640萬千瓦,多年平均發電量307.47億千瓦時,裝機規模僅次於三峽、溪洛渡水電站。2011年是向家壩水電站工程建設的高峰年,大壩基礎處理、混凝土澆築、機組安裝都進入高峰期,其中混凝土澆築量約423萬立方米、固結灌漿17.1萬米、帷幕灌漿16.5萬米、接縫灌漿5.5萬平方米。
據向家壩工程建設部工程師宮照光介紹,施工高峰期,向家壩工地混凝土澆築每天開倉約15個,平均每天澆築混凝土1.5萬立方米。截至4月底,二期大壩洩洪壩段最高澆築至高程290米,最低澆築至高程257米;廠房壩段最高澆築至高程305米,最低澆築至高程290.5米。左岸電站正在進行機組埋件安裝。右岸電站1至4號機機組埋件安裝全部完成,全面進入機組本體安裝階段,為2012年率先蓄水發電奠定了基礎。
|
