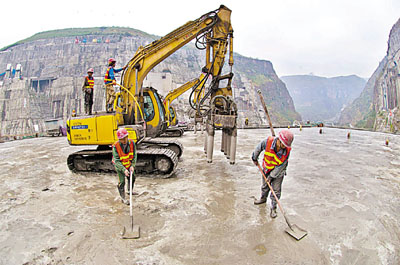

■建設者們正在對9號壩段進行收倉。王連生 攝
香港文匯報訊(王連生 報道)10月16日上午7時30分,溪洛渡大壩9號壩段第42倉完成最後一罐混凝土的入倉,至此溪洛渡水電站大壩混凝土澆築9號壩段率先攀升至高程500米,大壩最大澆築高度達175.5米。
溪洛渡水電站是金沙江下游梯級水電開發的第三級水電站,是我國僅次於三峽工程的第二大水電站工程。其攔河大壩為混凝土雙曲拱壩,壩頂中心弧長698.07米,壩頂高程610米,最大壩高285.5 米,壩高位居世界第三。2009年3月27日,溪洛渡大壩工程開始澆築第一倉混凝土。
2011年是溪洛渡水電站工程建設任務極其繁重的一年,是確保2013年溪洛渡水電站按期蓄水發電極其關鍵一年。承擔大壩主體工程施工任務的中國水電八局溪洛渡大壩施工局嚴格落實大壩混凝土質量控制各項措施,在確保施工質量的前提下,連續創造了單月混凝土澆築量達到21.59萬立方米,最高台班產量5438立方米,日澆築產量9239立方米等多項混凝土澆築紀錄。
